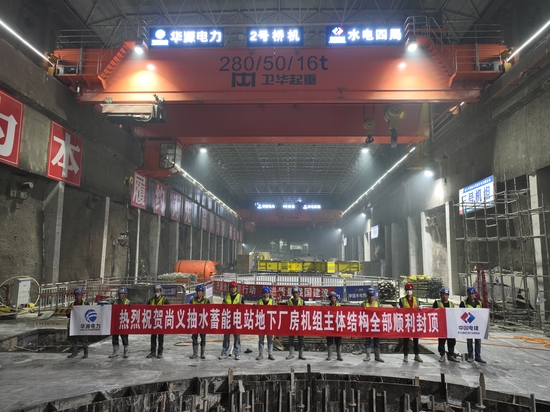

尚義抽水蓄能電站地下廠房機組主體結構全部順利封頂 |
|
|
|
9月15日,隨著最后一罐混凝土入倉收面,由第一分局承建的尚義抽水蓄能電站地下廠房機組主體結構全部順利封頂。至此,電站4臺350兆瓦立軸單級混流可逆式機組發電機層混凝土施工全部收官,電站機組主體結構工程基本結束,全面轉入室內裝修階段,為2026年首臺機組投產發電奠定決定性基礎。 電站地下廠房主機間內安裝4臺單機容量350兆瓦的立軸單級混流可逆式水泵水輪機-發電電動機組,水輪機層及以上混凝土施工共包括機墩、風罩、邊墻和樓板混凝土。自2024年8月18日機組開始混凝土澆筑以來,面對洞室窄、工期緊、立體交叉作業多等諸多難題,施工局一是采用“井字形”分區循環法將作業面劃分為獨立封閉單元,各單元同時作業工序滾動確保施工進度;二是動態調整混凝土級配,根據粗細骨料含水率實時修正用水量,保證澆筑強度;三是加強組織協調,交叉高峰時段由現場調度員實時協調,實現“人不等面、面不等料”,有力保證了現場施工的有序進行。 電站建成后,將承擔電力系統調峰、填谷、調頻、調相和緊急事故備用等任務,可優化電網電源結構,增強電網快速響應能力,保障首都供電安全,提高電力系統的安全可靠性和運行經濟性??捎行岣叩胤斤L電、光伏等新能源的消納能力,促進區域節能減排和環境保護,每年可節約標煤11.95萬噸,減少二氧化碳排放量28萬噸和二氧化硫排放量0.54萬噸,并帶動當?shù)鼗A(chǔ)設施建設和旅游等相關產業的發展,對解決當?shù)鼐蜆I(yè),促進地方經濟增長和社會發展具有顯著的社會效益。 |
|
|
